नारायणगढ–गैँडाकोट केबल–स्टेड ‘आइकोनिक पुल’ निर्माणले लियो गति

चितवन - नारायणगढ र गैँडाकोट जोड्ने नारायणी नदीमाथि आधुनिक प्रविधियुक्त केबल–स्टेड ‘आइकोनिक पुल’ निर्माणले गति लिएको छ । निर्माण कम्पनी तुँदी कन्स्ट्रक्सन प्रालिले एक महिनाअघि पुल निर्माणको काम सुरु गरेको हो ।

कम्पनीका स्ट्रक्चरल इन्जिनियर सन्देश त्रिपाठीका अनुसार हाल पुल निर्माणको काम ‘टेस्टिङ फेज’मा रहेको छ । प्रारम्भिक ‘डिजाइन’ तयार गर्दा गरिएको प्रयोग (एक्सपेरिमेन्ट) र त्यसबाट प्राप्त नतिजाका आधारमा पुलका विभिन्न संरचनात्मक पक्ष परीक्षण गर्दै काम अघि बढाइएको उनले जानकारी दिए ।

उनले भने, “डिजाइन गर्दा हामीले विभिन्न परीक्षण गरी पुलले कति भार थेग्न सक्छ भन्ने निर्धारण गरेका हुन्छौँ, फिल्डमा पनि त्यही भार थेग्न सक्छ कि सक्दैन भनेर परीक्षण गर्नुपर्छ, अहिले हामी त्यही चरणमा छौँ ।” ‘टेस्टिङ’का लागि नेपालमै नयाँ प्रविधि ‘ओसेल’ प्रयोग गरिँदैछ । यस प्रविधिअन्तर्गत करिब ४५ मिटर गहिराइमा हाइड्रोलिक ज्याक राखी ‘कङ्क्रिटिङ’ गरिन्छ ।

सो उपकरण हाल चीनबाट ल्याउने प्रक्रियामा रहेको र उपकरण आएपछि थप काम तीव्र हुने इन्जिनियर त्रिपाठीले जानकारी दिए । उनका अनुसार ओसेल प्रविधि पाइलले कति भार सहन सक्छ भन्ने मापन गर्ने उपकरण हो । करिब ४५ मिटर लामो पाइलभित्र स्टिल केजमा हाइड्रोलिक ज्याक जडान गरिन्छ । कङ्क्रिटिङ गर्दा ज्याक फुल्दै जाँदा माथिल्लो र तल्लो भागमा पर्ने दबाब तथा प्रतिक्रिया (रेस्पोन्स) मापन गरिन्छ । यसबाट पाइलको वास्तविक भार बहन क्षमता यकिन गरिन्छ ।

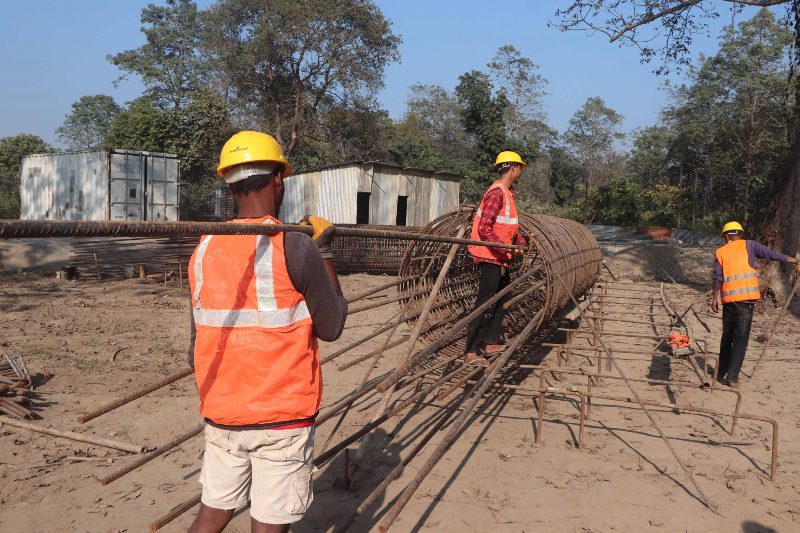

हाल साइट क्याम्पमा छड बाँध्ने, कङ्क्रिट मिक्स डिजाइन गर्ने तथा स्टिल केज निर्माणका काम भइरहेको छ । यहाँ तयार गरिएका केजहरू फिल्डमा लगेर पिलरमा जडान गरिनेछ । पुलको डिजाइन अन्तरराष्ट्रिय आइआरसी कोडअनुसार कम्तीमा १०० वर्ष आयु रहने गरी गरिएको छ । टेस्टिङ फेजमा श्रमिकको सङ्ख्या कम भए पनि यो चरण सकिएपछि थप जनशक्ति परिचालन गरिने योजना व्यवस्थापक इञ्जिनियर मञ्जिल मिश्रले बताए।

इञ्जिनियर मिश्रका अनुसार बर्खा सुरु हुनुअघि नै फाउन्डेसनको काम सम्पन्न गर्ने लक्ष्यसहित काम भइरहेको छ । प्रारम्भिक चरणमा टेस्ट पाइलको काम सकिएपछि परीक्षण कार्य अघि बढाइएको उनले बताए । चालु आर्थिक वर्षभित्र फाउन्डेसन तथा पाइलिङको काम सम्पन्न गर्ने लक्ष्य रहेको छ ।

उनका अनुसार पुलमा नदीतर्फ दुई र दायाँ–बायाँ गरी चार पिलर रहनेछन् । उनले भने, “ओसेल आउने बित्तिकै नारायणगढतर्फ पाइलिङको काम सुरु हुन्छ, एकातर्फ पाइलिङ गर्न करिब दुई महिना लाग्छ, अबको करिब एक हप्ताभित्र ओसेल आइपुग्ने अपेक्षा छ, नारायणगढतर्फको पाइलिङ सम्पन्न भएपछि गैँडाकोटतर्फ काम सुरु गरिनेछ, यस वर्ष फाउन्डेसन तथा केही सब–स्ट्रक्चरका काम सम्पन्न गर्ने लक्ष्य छ ।”

आइकोनिक केबल–स्टेड पुलमा आर्च ब्रिज, केबल नेटवर्किङ आर्च, सस्पेन्सनलगायत आधुनिक संरचनात्मक प्रविधि समावेश हुनेछन् । पुल निर्माणको लागत रु एक अर्ब ६८ करोड रहेको छ । सडक विभागले सन् २०२३ मा पुल निर्माणको ठेक्का दिएको हो ।

नारायणी नदीमा हाल रहेको पुलको समानान्तर निर्माण गरिँदै गरेको नयाँ पुलको लम्बाइ ४२० मिटर र चौडाइ १२ मिटर हुनेछ । पुलको आयु कम्तीमा १०० वर्ष रहने बताइएको छ । विसं २०८० जेठ १९ गते ठेक्का सम्झौतापछि निर्माण कम्पनीले अन्तिम डिजाइन तयार गरी प्रमाणीकरण प्राप्त गरेसँगै नयाँ पुल निर्माणले तीव्रता पाएको हो ।
